7月3日上午9時20分,4號鍋爐及脫硫系統平穩停車,動力車間順利交出了公司三期裝置停車檢修的最后一棒,實現了“一次停車成功”的既定目標。

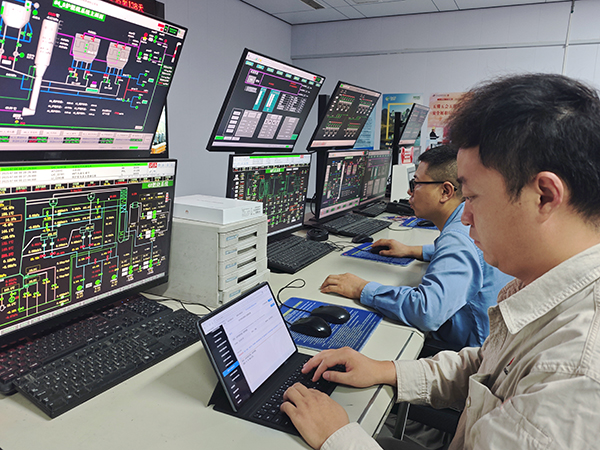

6點30分,天邊初露曙光,現場崗位技術員畢加佳早早抵達崗位,指揮崗位操作人員啟動電動給水泵,停運汽動泵。7時整,鍋爐上水方式正式切換為電動泵上水,為后續鍋爐的正常停運與補水工作做好準備。
交接班會做出重點布置,“在鍋爐的停車過程中,必須嚴格按照操作規程行事,精準控制降溫降壓速率,按照《鍋爐停車確認表》穩步推進停運工作。”主管技術員陳健對班組成員提出了明確要求?!板仩t停運是今天的重大工藝操作。在沒有接到調度通知之前,一定要保證鍋爐運行正常,為后續工況創造良好的停運與吹掃條件。”車間主任姜軍虎著重說。會后,在班長閆海斌的帶領下,副司爐李震按照《鍋爐停車確認表》,對現場的閥門表計進行逐一檢查,確認各子系統均處于正常狀態,靜待停車命令。
8時50分,閆海斌接到了調度命令——4號鍋爐開始降負荷,準備停車。在陳健的指導下,司爐屈豪精心調整鍋爐的各項運行參數,重點關注汽包液位、爐膛溫度等工藝參數始終處于正??煽貭顟B(tài),確保在整個停運過程中不對蒸汽管網產生擾動。
9時20分,在滿足退出管網條件后,4號鍋爐與蒸汽管網成功斷開,各風機依次停運,鍋爐順利停車,隨后脫硫系統逐步停運。三期鍋爐裝置全部進入檢修狀態,為即將到來的檢修工作拉開序幕。
